在海拔4000多米的青藏高原,水泥运输从来不是一件简单的事,而是一项高能耗、高排放的艰巨任务。“常规路段一天就能完成的任务,这里至少需要4天。”凯通公司西藏网点员工柳培国说。长时间怠速、频繁启停、重载爬坡,让每一吨水泥的“公路旅程”,都伴随着成吨的燃油消耗与尾气排放。

在109国道青藏公路段,中交一公局集团提供全线物资供应保障服务。作为进藏物资运输、巩固边防和群众出行的关键通道,该路段承担着约80%的进藏物资转运量。然而,作为世界海拔最高的公路之一,这里不仅是物流“卡脖子”路段,更穿越可可西里、唐古拉山口等生态极脆弱区。重型货车高频通行,给高原冻土、空气质量和沿线环境带来严峻考验,也对绿色保供提出了更高要求。

高原天气说变就变。大雨、降雪、路面结冰随时可能阻断通行;雪水与雨水将便道泡成泥浆路,满载水泥的重型车辆不仅寸步难行,还会反复碾压、破坏地表。一旦洪水冲毁路基,车队只能原地等待,长时间怠速不仅浪费燃油,更增加不必要的尾气排放。连续上坡和高原缺氧,又进一步推高了油耗与车辆损耗。

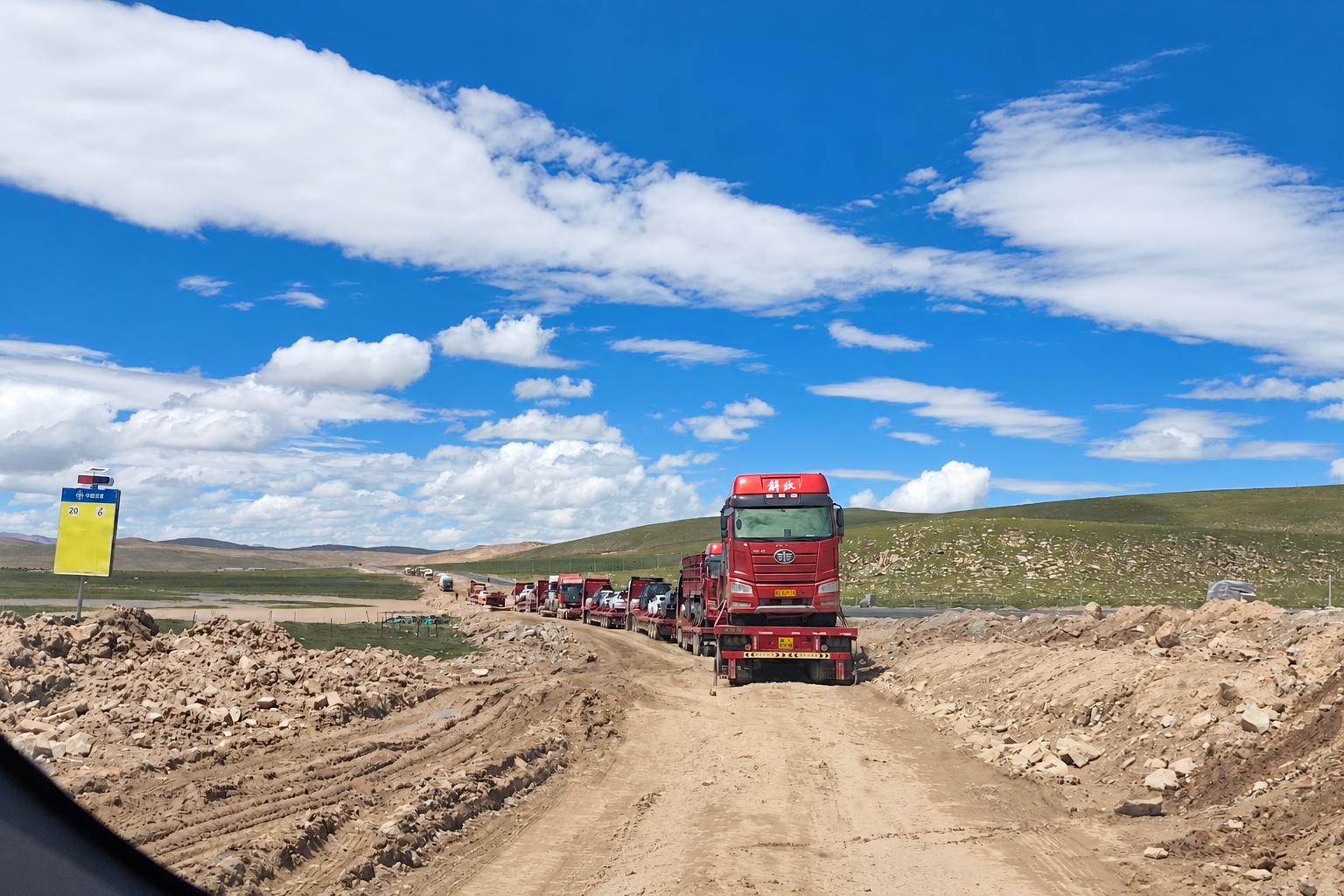

更难预测的是堵车。109国道车流密集,重型货车络绎不绝,偶尔还会遇到风机叶片等超长设备运输。数十米长的叶片缓慢前行,一旦有车辆故障,后方车队便会排成长龙。一次,项目正等待水泥进行混凝土浇筑,十几辆水泥罐车却堵在路上,现场作业被迫中断。车辆在高原低温环境中长时间怠速排队,既浪费能源,又影响工程进度。
天气、路况、拥堵,任一环节掉链子,都可能让水泥供应紧绷甚至断裂。2025年施工高峰期,沿线项目库存频频告急,凯通公司西藏网点不得不同时启用多种备用保供方案,才勉强维持施工。然而,传统单一公路运输能耗高、排放大、风险多,既难以保障高原项目稳定供货,更不符合绿色低碳要求。
如何破局?一次运输物资途中,工作人员望着窗外一列货运列车轰鸣而过,萌生出一个想法:既然公路易堵、能耗又高,为什么不能让水泥坐列车?

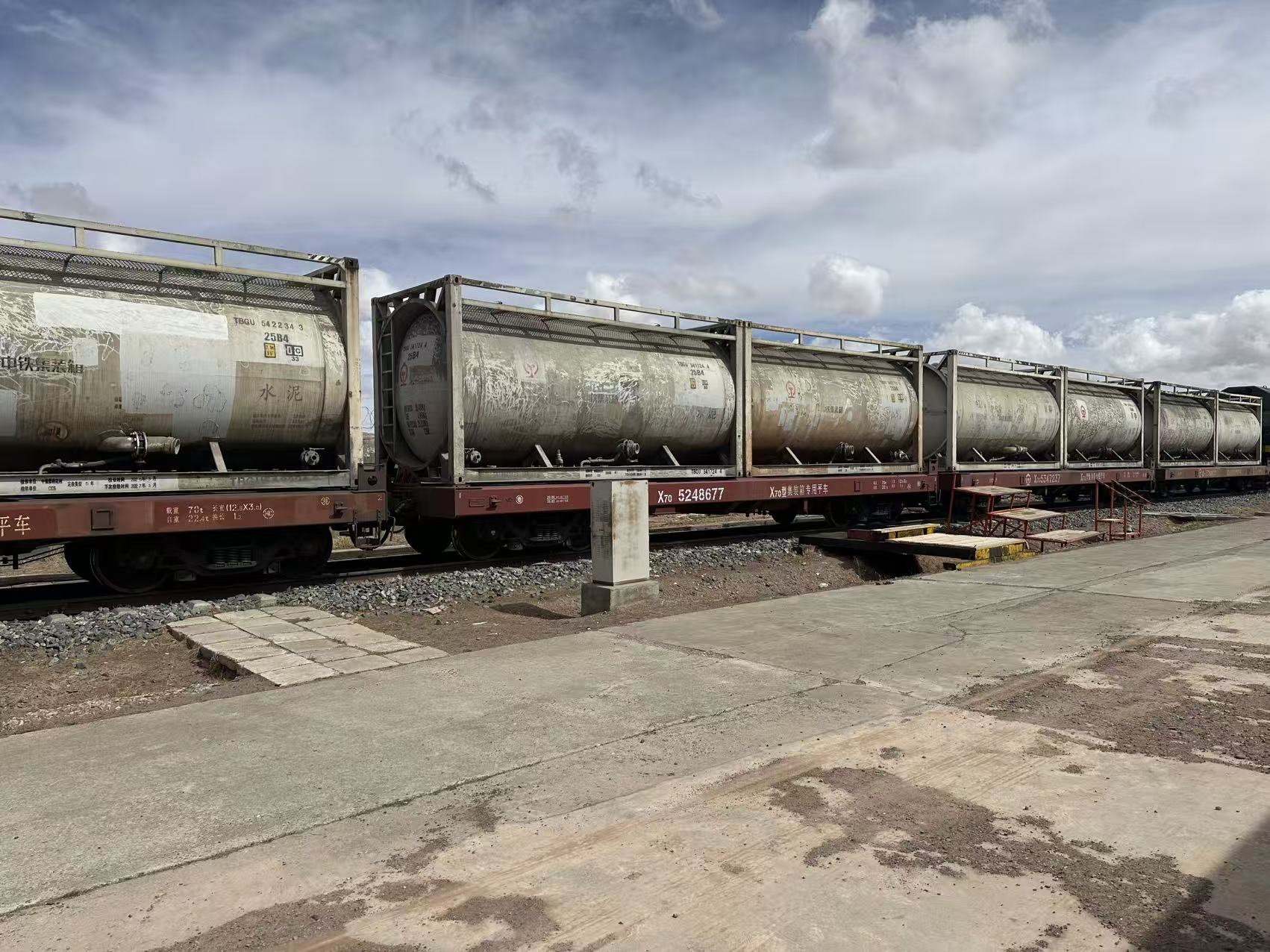

水泥被装入密闭的罐式集装箱,通过铁路完成长距离干线运输,到站后再由汽车短途接驳。相比全程汽运,铁路受堵车和恶劣天气影响更小,而密闭罐箱则能显著减少水泥粉尘外泄,降低对高原空气与冻土环境的影响,是一条更加节能环保的运输路径。
顺着这个想法,西藏网点开始向铁路部门和厂家咨询,一套此前从未在当地实际应用的方案逐渐成形——罐式集装箱铁路运输。把水泥装入密闭的罐式集装箱,通过铁路完成长距离运输,到站后再由汽车进行短途接驳。相比全程汽运,铁路运输受堵车和部分恶劣天气影响更小,运行更稳定,能耗更低、排放更少。而密闭罐箱则能显著减少水泥粉尘外泄,降低对高原空气与冻土环境的影响,是一条更加节能环保的运输路径。
这种运输方式在青藏地区尚无成熟先例,但在公司的积极协调下,铁路部门、生产厂家与项目方都愿意携手尝试。项目方明确表示:只要能保障稳定供应,愿意协助承担部分成本,共同探索高原绿色保供新模式。
从“想法”到真正“跑通”,中间仍隔着重重难关。
试运行期间,班列准时抵达沱沱河货运站,接驳汽车却未能按时赶到。货运班列站内停留时间有限,一度让方案受阻。西藏网点随即优化衔接机制:铁路方面协助调整运输与作业安排,网点则安排接驳车辆提前就位,变“车等货”为“货到即走”。在一次次协调、试验与调整中,这条“铁路+公路”联运的高原水泥绿色运输通道终于打通。
改变很快体现在数据上。与传统的全程公路运输相比,铁路运输时间缩短了一半,原本需要数天完成的任务,如今仅需十几个小时。更重要的是,铁路几乎不受高原恶劣天气影响,可实现全天候运行,彻底终结了因天气和路况导致的“断供”焦虑。虽然采用铁路运输成本略高于汽运,但却为施工单位换来工期可控与施工连续的效应,以及显著的节能降碳效益,这既是经济账,更是一笔生态账。
如今,在离天空最近的地方,一列列满载水泥的罐式集装箱列车如钢铁巨龙般沿着铁路呼啸,穿越可可西里无人区,翻越巍峨的唐古拉山口,沿着这条绿色补给线,稳稳驶向建设一线。
